7月27日,,犍为县形象局持续颁布高温橙色预警,,最高温度达到37℃,,滔滔热浪炙烤着每一寸地皮,,在suncitygroup官网矿区的观音溪上游瓦斯发电站施工现场,,职工们正在接受高温的“烤”验。。。

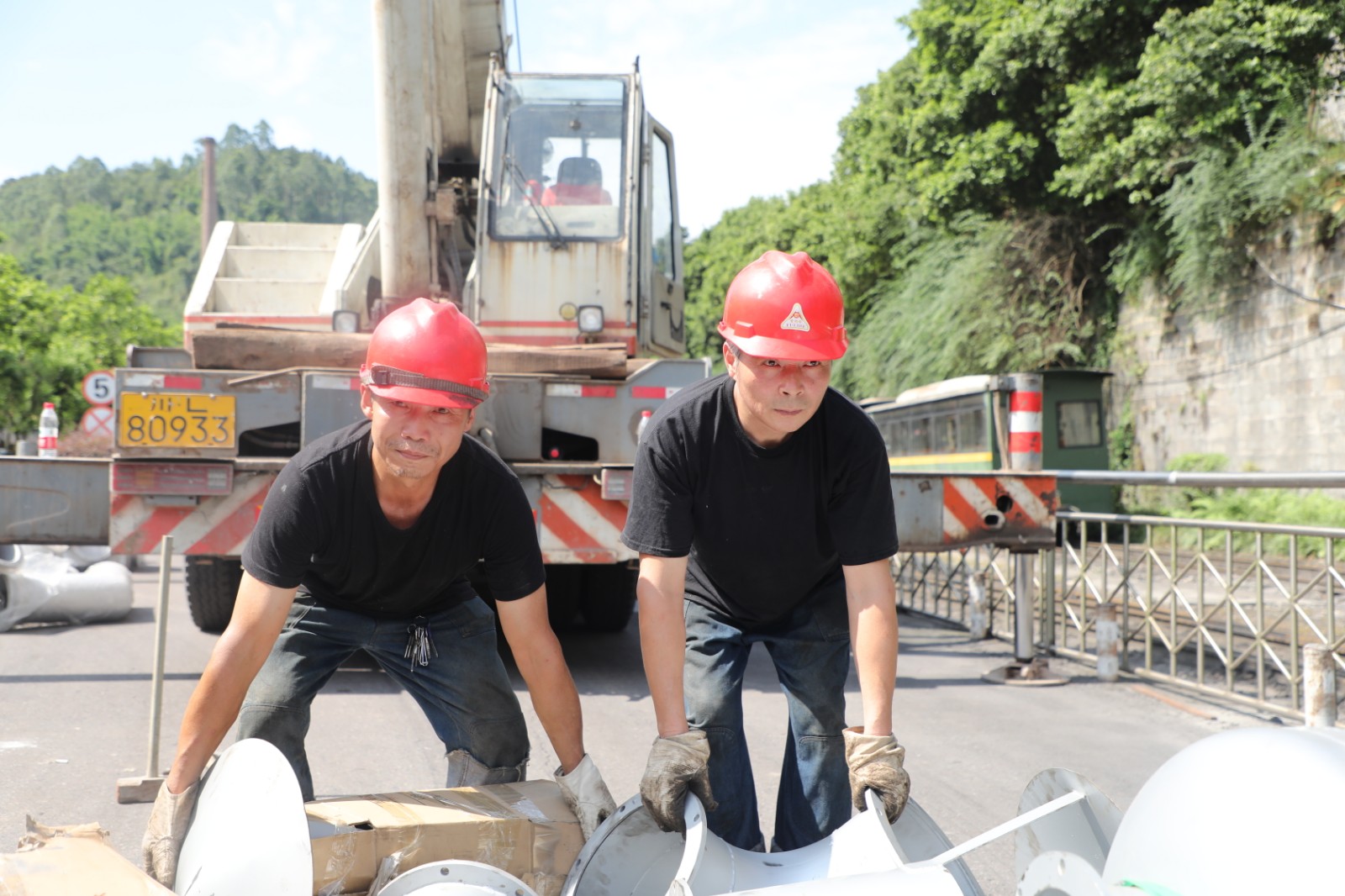

“工期还是比力严重的……”物供司搬运改制班班长王安平说道,,“施工现场较荒僻,,弯多、、路窄、、坡陡,,大型车辆和起吊设备无法达到装置现场,,我们实时采取应对措施装载卸货。。。全靠各人联结合作,,拧成一股绳,,争取如期落成。。。”

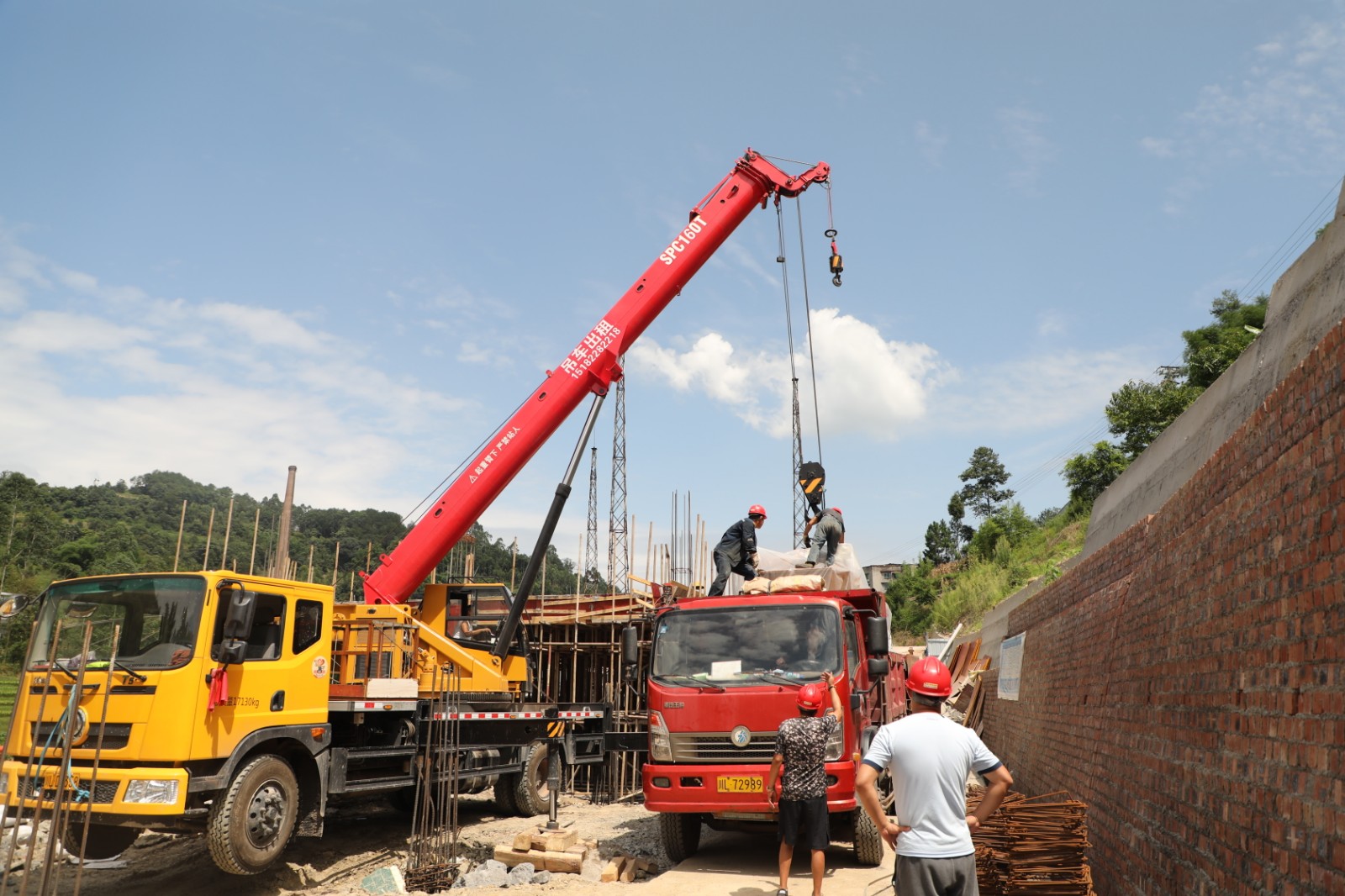

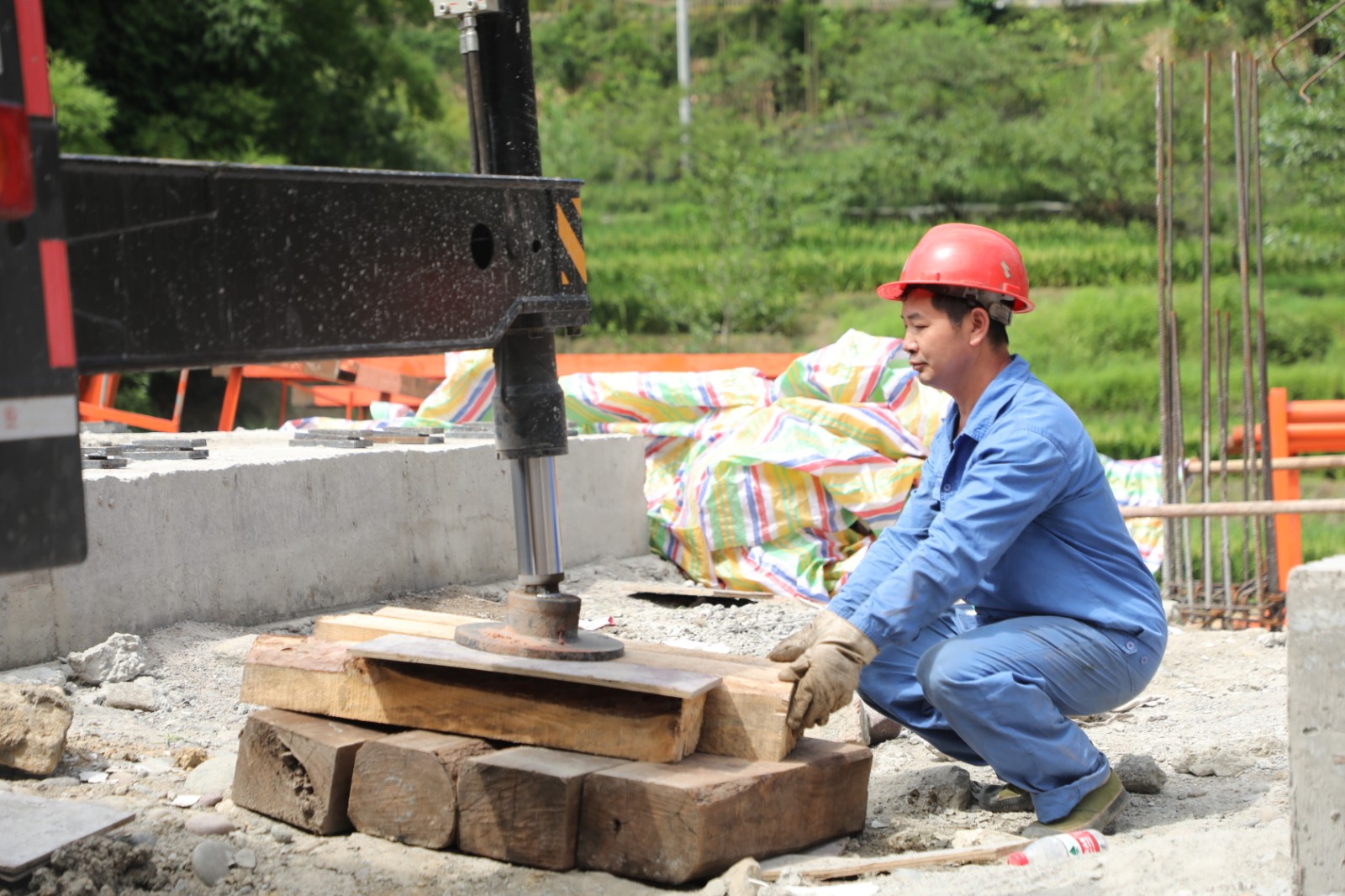

瓦斯发电站的建设是suncitygroup官网集团十四五规划重点工程之一,,它选取低浓度瓦斯发机组进行发电,,除了能增长企业经济效益外,,还是重要的节能减排项目。。。项目重要是由suncitygroup官网煤矿机电队、、物供司搬运改制班、、综司综合服务队共同参加建设。。。由于瓦斯发电站正处于厂房建设傍边,,吊卸场所环境较为不利;;;施工现场路面不平,,需铺设大量木枕方为吊车安全起吊做筹备;;;挂绳、、稳平、、指挥、、现场安全管控等都必要与外请的吊车师傅默契共同,,加上骄阳高温,,suncitygroup官网职工面对诸多不利成分,,依然坚守岗位,,负重前行。。。
职工王琳擦了擦脸上的汗水说道:::“一大早就来了,,还没到一个小时衣服就湿透了,,不外骄阳露天作业我们都习惯了,,这不,,公司还为我们筹备了矿泉水、、藿香正气液等防暑降温物品。。!
suncitygroup官网煤矿机电队副队长刘立祥说:::“机组装卸结束后,,我们从28日起头装置,,装置期间发现基础不平,,做了实时调整,,预计工期10天左右实现。。!
“这2台电站工程装机的容量都是600Kw,,净重13.8吨,,总投资约700万元,,电站建成后2—3年可收回投资成本,,这项节能减排的项目工程预计9月份可实现第一期建设并发电。。!惫炯际醴⒄共客阜缰魅喂こ淌α踉鹿笙蚣钦咚档。。。
目前,,综合服务队掌管的供热管道从瓦斯发电站到煤矿浴池蓄水池已实现了五分之四的工作量,,消防管道也仅剩20米未实现。。。suncitygroup官网职工们尽职尽责,,对峙不懈地战高温、、抓进度、、保质量、、重安全,,确保各项工作有序发展。。。
